it

Progetto di rete Chamoson – Chippis

Il Vallese è ricco di energia idroelettrica. Tuttavia con l'entrata in servizio della centrale ad accumulazione e pompaggio di Nant de Drance, non si riuscirà a trasportare completamente questa energia con le linee esistenti. Serve quindi una nuova linea a 380 kV.


Il vostro contatto per questo progetto

Marie-Claude Debons

Panoramica

Costruzione di una nuova linea aerea di 30 km fra Chamoson e Chippis che si estenderà lungo i pendii che costeggiano la sponda sinistra del Rodano. Raggrupperà 4 tensioni sullo stesso supporto: 380 kV, 220 kV, 65 kV (fra Chamoson e Aproz) e 132 kV CFF (fra Chamoson e St-Léonard). Ciò comporterà l'eliminazione di quasi 89 chilometri di linea nella Piana del Rodano.

La nuova linea aerea fra Chamoson e Chippis è assolutamente necessaria. Da un lato servirà per sgombrare la produzione dei grandi impianti idroelettrici del Canton Vallese e, dall'altro, permetterà di collegare l’intero territorio cantonale alla rete svizzera ed europea delle linee ad altissima tensione.

Miglioramenti rispetto alla situazione attuale

1/3: Animazione della futura linea aerea 380 kV Chamoson - Chippis
2/3: Intervista (in francese) a Michael Wider, Direttore Produzione Alpiq
3/3: Intervista (in francese) a Eric Wuilloud, Direttore della centrale di Nant de Drance

Progetto

Cronistoria

Nel 1986 l'allora EOS, successivamente divenuta Alpiq, annunciò la sua intenzione di realizzare una linea ad altissima tensione per collegare Romanel a Chippis in tre diversi tronconi, fra cui quello di Chamoson-Chippis. Nel gennaio 1997, un primo progetto è stato sottoposto a indagine pubblica presso l'Ispettorato federale degli impianti a corrente forte (ESTI). A causa delle numerose controversie suscitate e dei pareri negativi espressi da alcune autorità federali e cantonali, il progetto è stato sospeso per poi essere ripristinato, con il consenso dell'ESTI, allo stadio di progetto dettagliato senza alcuno studio preliminare.

Nel giugno 2002, Alpiq ha presentato un nuovo progetto, depositando contestualmente una domanda di approvazione dei progetti presso la ESTI, a cui ha fatto seguito una seconda domanda nel 2006 in relazione alle modifiche apportate in corso d'opera; tale domanda riguardava la costruzione di una linea da 380 kV fra Chamoson e Chippis nonché l'accorpamento sullo stesso supporto delle linee delle Forze Motrici Vallesane e CFF. L'11 giugno 2007 ESTI ha inoltrato la pratica all'Ufficio federale dell'energia (UFE) per dar corso alle fasi successive della procedura di autorizzazione.

Nel giugno 2010 l'UFE ha approvato i progetti depositati da Alpiq nel 2002 e le modifiche successivamente apportate al progetto, autorizzando Alpiq a costruire il troncone fra Chamoson e Chippis sotto forma di linea aerea. Da allora sono stati depositati vari ricorsi presso il Tribunale amministrativo federale (TAF) e, in seconda battuta, presso il Tribunale federale che ha confermato il carattere urgente della linea, il tracciato aereo e la richiesta del TAF in merito allo studio della possibilità di ridurre ulteriormente le emissioni sonore della terna 380 kV

Il 19 gennaio 2015 l'UFE ha ufficialmente autorizzato la costruzione della linea. Il Tribunale amministrativo federale ha respinto i ricorsi a dicembre 2016. Con sentenza dell'1 settembre 2017 il Tribunale federale ha confermato quindi in ultima istanza la decisione di approvazione dei piani dell'Ufficio federale dell'energia del 19 gennaio 2015. I lavori di costruzione per la linea aerea tra Chamoson e Chippis sono stati avviati.

1/2: Planimetria Chamoson – Chippis

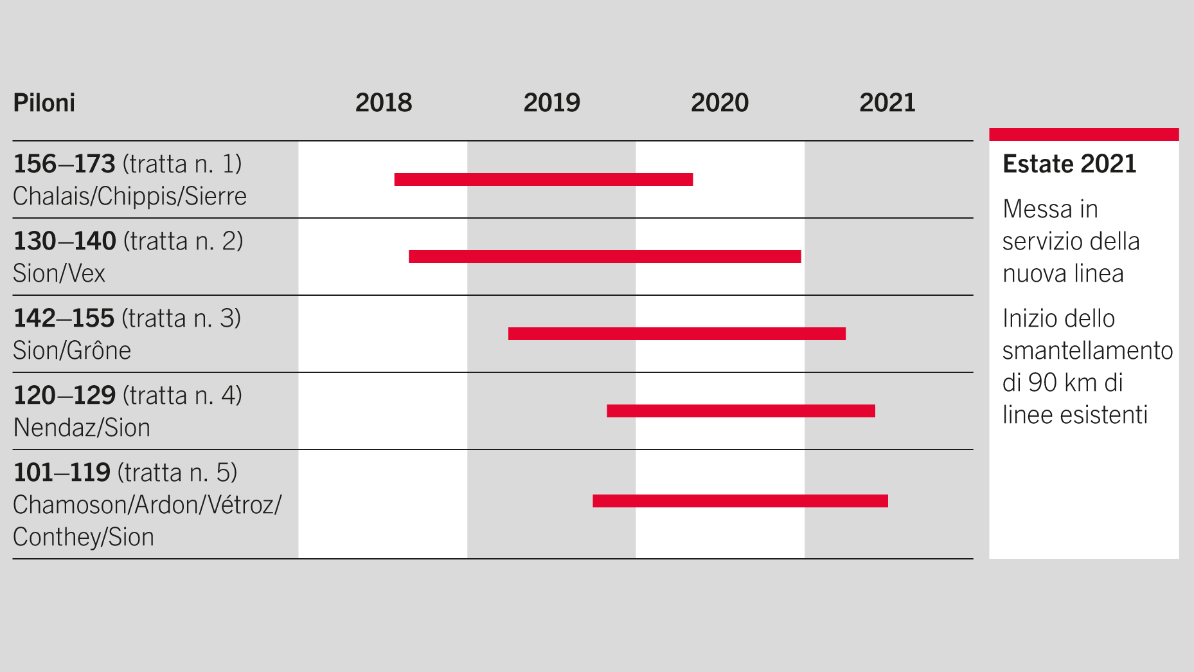

2/2: Pianificazione dei lavori

Dati tecnici

Lunghezza 30 km di tracciato con 77 tralicci di metallo
Altezza dei tralicci compresa fra 60 e 80 metri, quattro piloni fra 90 e 100 m
Linee 2 x 380 kV
1 x 220 kV
1 x 65 kV
2 x 132 kV

Sottostazione Chandoline

Swissgrid ha costruito a Chandoline una nuova sottostazione da 220 kV per allacciare alla rete i due trasformatori da 220/125 kV della Grand Dixence SA. L'impianto è stato collegato nel giugno 2017 con la linea aerea da 220 kV già esistente tra Chamoson e Chippis. In un secondo momento si provvederà ad allacciare la sottostazione alla linea aerea da 380/220 kV prevista tra Chamoson e Chippis, non appena sarà in servizio.

Il collegamento della sottostazione di Chandoline ha implicato la costruzione di due piloni di supporto con due terne da 200 kV.



1/16
2/16
3/16
4/16
5/16
6/16
7/16
8/16
9/16
10/16
11/16
12/16
13/16
14/16
15/16
16/16
1/2: Video Chamoson – Chippis
2/2: Foto Chamoson – Chippis

Uomo & ambiente

Paesaggio

Circa 90 km di linee aeree saranno eliminate dopo la messa in servizio della futura linea aerea Chamoson – Chippis, il che permetterà di eliminare 322 pali e piloni nella pianura del Rodano e di alleggerire i paesi attualmente attraversati da tali linee. Un obbligo presente nel permesso di costruzione concesso dall'Ufficio federale dell'energia nel 2010, prevede che Swissgrid smantelli queste linee dopo la messa in servizio della nuova linea. In seguito a questo smantellamento ci saranno 60 km di linee elettriche aeree in meno tra Sierre e Martigny.

Dopo lo smantellamento della linea da 220 kV esistente, nella riserva naturale di Poutafontanna non ci saranno più linee elettriche.

Emissioni sonore

In seguito alla richiesta del Tribunale amministrativo federale, Swissgrid ha proposto misure finalizzate a ridurre le emissioni sonore con l'utilizzo delle tecnologie più recenti. L'installazione per la linea da 380 kV di tre conduttori (cavi) con un fascio di diametro superiore al progetto iniziale permette di ridurre le emissioni sonore. Il rumore emesso dalla linea aerea da 380 kV sarà inferiore a quello del progetto iniziale e al di sotto delle norme federali in materia.

Campi elettromagnetici

La futura linea aerea Chamoson-Chippis rispetterà l'Ordinanza federale sulla protezione dalle radiazioni non ionizzanti e il valore limite di 1 microtesla sarà rispettato su tutto il tracciato nei luoghi a utilizzo sensibile:

Diversi fotomontaggi del futuro smantellamento della linea 220 kV sono disponibili a questo link YouTube

Fotomontaggio (prima/dopo) Bramois, Chalais, Conthey, Grône, Salins, Sion, St-Pierre-de-Clages
1/17: Fotomontaggio Chippis
2/17: Fotomontaggio Chippis
3/17: Fotomontaggio Bramois
4/17: Fotomontaggio Bramois
5/17: Fotomontaggio Aproz
6/17: Fotomontaggio Aproz
7/17: Fotomontaggio Aproz
8/17: Fotomontaggio Aproz
9/17: Fotomontaggio Aproz
10/17: Fotomontaggio Aproz
11/17: Fotomontaggio Chalais
12/17: Fotomontaggio Chalais
13/17: Fotomontaggio Chalais
14/17: Fotomontaggio Grône
15/17: Fotomontaggio Saint-Léonard
16/17: Fotomontaggio Saint-Léonard
17/17: Fotomontaggio Vex

Downloads
